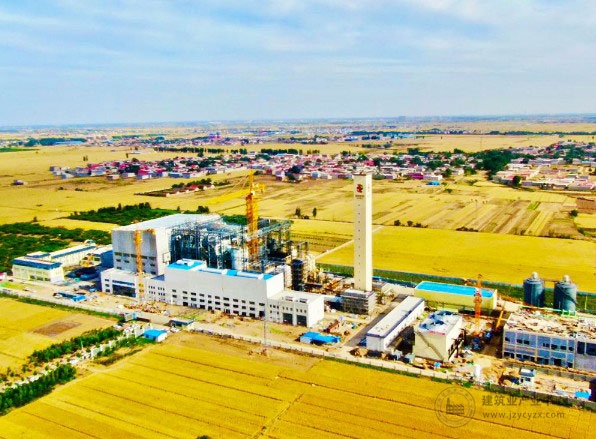

7月15日10时58分,公司承建的邯郸市永年区生活垃圾焚烧发电厂项目#1机组顺利通过"72+24"小时满负荷试运行。机组主辅设备运行稳定,各参数指标优良,运行工况稳定。
工程自开工建设以来,邯郸项目部以确保机组按时投产为目标,努力克服工期紧、任务重以及新冠疫情带来的不利影响,不断优化施工方案,合理进行资源配置,随时分析调整偏差,大大提高了工作效率,有效压缩了工期。提前实现锅炉水压试验、厂用电受电、汽机扣盖、锅炉吹管、机组并网等多个节点目标,得到了监理、业主的高度认可。
邯郸项目建设2条日处理能力为600吨的生活垃圾焚烧线,配套建设2×12兆瓦汽轮发电机组。项目建成投运后,年处理垃圾达43.8万吨,年发电量约1.66亿千瓦时,可有效满足永年区生活垃圾减量化、资源化、无害化处置,经济和环境效益显著。
