从西安2号线三爻站D口往东100米,是正在拆迁改造的东三爻堡村,这里的集市也曾热闹非凡,但随着城市的高速发展,躲在曲曲折折的街巷中的商铺日渐陈旧,经过将要拆去的一栋栋小矮楼,眼前是座巨大的砖块山,看起来好像路的尽头就在这儿了,但爬上这座"山",一栋新式的楼宇就"变"了出来。于破败中建设新生,这是钢筋水泥里长出来的希望,西安CCBD展示中心——这座新地标正在装饰人的手中茁壮生长。
西安CCBD展示中心幕墙工程项目位于西安市雁塔区南三环与长安南路交叉口东南角。工程结构类型为钢结构,幕墙施工总面积约18000平方米,主要建设内容包括:玻璃幕墙(全玻幕墙)、金属幕墙(雾化钢板幕墙)、门窗系统、金属屋面、铝板幕墙、石材幕墙、景墙雕塑、金属格栅墙等。建成后将作为集金融商务、旅游休闲、文化创意于一身的的高品质生活新城——CCBD(中央文化商务区)规划区的展示中心。
攻克技术难关,打好施工基础

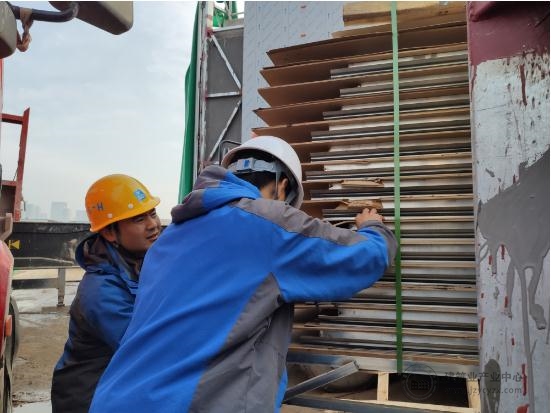

技术总工高俊回想起走进现场的第一天,那时的他以为建筑高度仅16米、幕墙最大标高为16.41米的工程会是个轻松活,直到遇见"雾化钢板"这个拦路虎。项目雾化钢板施工面积约占总幕墙工程的50%。钢板厚度达到3mm,且板块高度有一层楼高,加工运输难度大,安装精度要求高,各板块间距仅有3mm。如何在如此狭小的空间中固定好重达200-300公斤的钢板,同时严格保持板面对缝、平整?

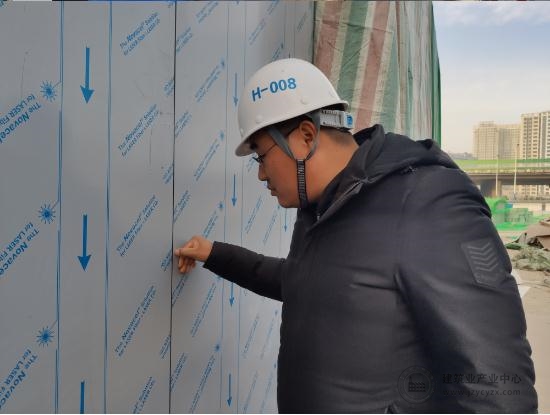

高俊用三点一线的生活交出答案,深化图纸、修改施工方案、开会讨论可行性,如此周而复始,他每天的睡眠时间不足五个小时,经过4次方案变更,才确定采用背铝方管预埋干挂方式固定板块上下侧,当温差较大或主体结构产生较大位移时,不会在板材内部产生附加应力;左右缝间采用不锈钢板折边对插,自动卡锁,不仅能保证面板安装面平整光滑、面板装饰位置达到要求,还能有效防止雨水对墙面的破坏,是真正意义上可拆装、可移动的雾化钢板幕墙。

加快作业进度,做好成品保护

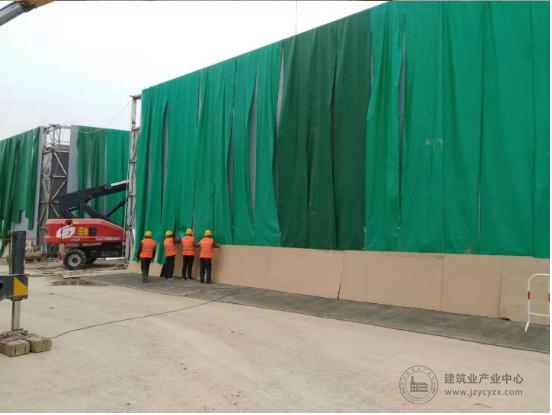

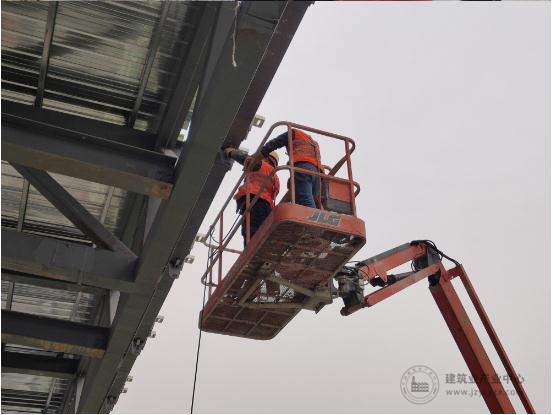

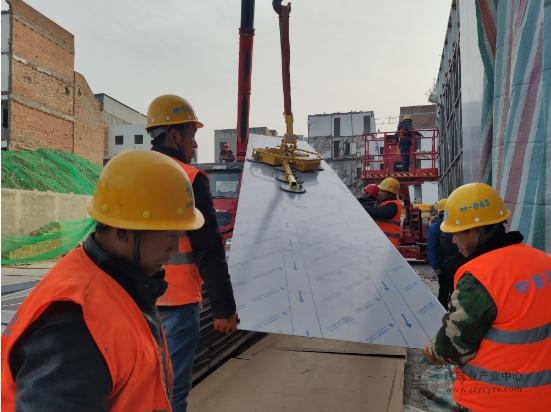

玻璃幕墙施工难度同样不小,约占总幕墙工程的30%,钢化玻璃板块高达9M,且撞角易碎,不仅在运输中需要万分小心,吊装过程也是整个幕墙施工中危险性最大的时段。加之工期紧,冬季施工工艺要求高,项目部全员严阵以待,制定吊装专项方案,在施工范围10米内设置防护围挡,夜间加班用LED大灯对作业区进行照明全覆盖,采用机械吊装分组推进,每组设置16-18人,组织小步距快速工序流水方法,在确保安全施工的同时加快作业进度。
"工期很紧张,大家都是连轴转,忙得记不得是星期几",生产经理韩亚江说,虽然项目体量不算很大,但钢构、景观等多家单位同时展开施工,他们一边要练就"见缝插针"的功夫,创造工作面机会;一边要保护好"娇气"的材料,用防火布100%覆盖到场未安装材料并设置隔离区,提前制定成品保护专项方案,成立成品保护小组,当饰面材料安装上墙后,粘贴反光胶带,在距离幕墙30公分处设置安全警戒带围挡隔离,同时定人定时值班巡视,加强监管,保证交出尽可能完美的作业面。
加强队伍建设,提升政治高度
"节点目标坚决不能动摇!"自进场以来,项目部全员始终以高度的责任心和使命感抢抓工期进度,严格把控施工质量,他们把休息时间缩短在最少,只为不负信任,确保项目完美交付。每天一次的碰头会,对当日问题、难题制定及时、高效的处理措施,对下一步施工困难做出预见性判断,第一时间扫除施工障碍。同时建立AB角,加强各岗位间工作交流、沟通和衔接,相互补位,确保事事有人抓。

2019年12月 集团党委副书记、工会主席陈莹莅临CCBD项目进行安全生产检查指导
工作虽繁忙,生活却永远不缺温暖。夜间加班天气寒冷,项目部全员24小时两班倒巡查,为工人提供姜汤热水和夜宵。"要管也要爱"项目经理田涛如是说。他是位典型的工地汉子,外表粗犷,但内心却十分细致,不好解决的疙瘩到他这里都能轻易化解。田涛对项目员工的培养也很有心得,不仅要求他们做工地的"好把式",更要做党的忠诚卫士;不仅要将"青年突击队"旗帜带回项目,更要把这种精神带到今后的每一项工作中去。

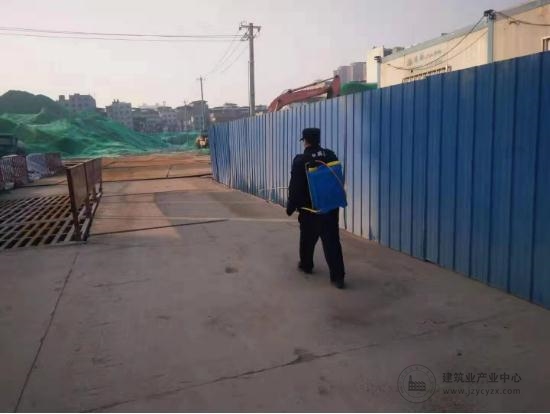

3月10日,西安CCBD展示中心项目正式复工,作为公司2020年首个复工项目,为确保安全复工,进场前,项目第一时间成立了疫情防控工作小组,稳妥推进防疫和复工各项工作,全力备战"开门红"。进场后,项目实行全封闭式管理,严格落实参建人员实名制要求,每天至少对施工现场、生活区、办公区、机械设备进行三次消毒杀菌处理,定时定点测量体温并划分隔离区,确保安全复工复产。
人生没有容易二字,说出的每一句简单,都是笑对困难的风轻云淡。在暖暖阳光的沐浴下,这群执着追梦的装饰人始终勇挑重担,全力推进项目建设,为美丽西安打造崭新地标!
