当地时间10月21日,巴基斯坦胡布煤码头项目竣工典礼在现场举行,项目顺利完成竣工移交。中交二航局副总经理王建平代表参建单位出席了典礼。

胡布燃煤电厂项目是国家主席习近平2015年4月出访巴基斯坦时,签署的中巴51项合作协议之一,属"一带一路"及"中巴经济走廊"框架下优先实施和积极推进的重要能源项目,总投资20亿美元。项目位于巴基斯坦最大城市卡拉奇以西55公里的俾路支省胡布地区,向西直面阿拉伯海,建设内容主要包括2台660兆瓦超临界燃煤机组和辅机设备,以及一个专用煤码头。项目建成投产后每年可供应电力90亿千瓦时,满足400万家庭的用电需求。中交二航局的主要施工内容为引堤引桥、离岸防波堤和码头。

自2017年3月21日开工以来,项目团队不畏外海风浪巨大等恶劣的自然条件,努力克服物料紧缺、工期紧张、商务手续复杂等困难。在码头施工过程中,与武港院技术团队携手,将陆上施工常见的步履式顶推技术嫁接到打桩平台上,并运用计算机实行集中控制,研发出了适用于本项目的全液压智能化打桩平台,最大限度减弱了海上涌浪对履带吊等作业设备平稳性的影响,使海上打桩如履平地,对外海施工的工效提升和成本节约起到了显著作用。相关科研成果获得国际专利认证,码头1号泊位、2号泊位也分别于2018年5月11日、7月13日完成建设,并在2018年12月8日正式开港,投入生产运营。

在离岸约1公里的外海防波堤施工期间,项目团队面对5-9月季风期外海风急浪高的挑战,积极编制专项防护方案,在季风期来临前,为尚未施工至标高的防波堤先行安装抵挡波浪的可拆卸护面块体,对坡面实施有效保护。在平安度过季风期后,项目团队对部分影响坡面施工的块体进行拆除与循环利用,既满足了环水保要求,也保障了施工质量进度,历时17个月,高质高效完成了防波堤建设任务。

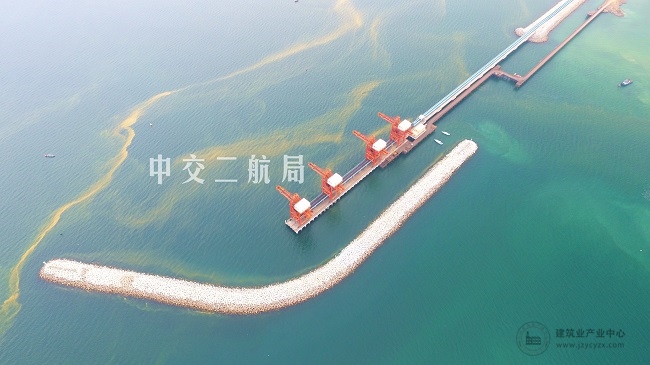

胡布煤码头拥有两个一万吨级主泊位,可供运输煤炭的大型船只在阿拉伯外海海域安全停泊,并将煤炭从外海直接运往电厂,为电厂投产后实现年均90亿千瓦时发电量目标提供有力保障与支撑。该项目的建成,将有效缓解巴基斯坦能源短缺问题,促进经济社会发展。(梁胜光   摄影;张延涵  蔡安  宁祺  报道)
