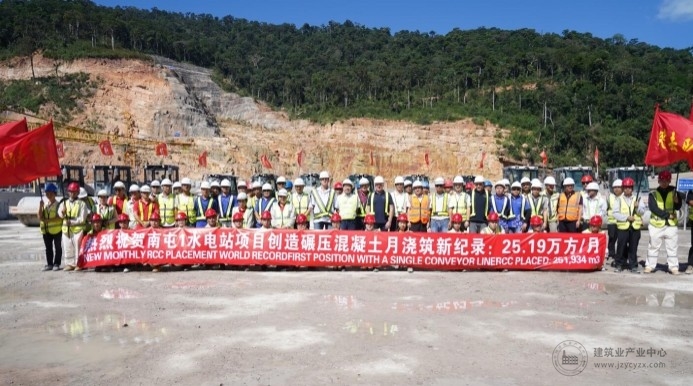

10月31日,老挝南屯1水电站10月份RCC浇筑量实现25.19万立方米。在超前完成10月份生产计划的同时,实现了南屯1项目自开工以来的最高RCC月浇筑量,又创造了月单线皮带机RCC浇筑世界纪录。
进入10月以来,南屯1项目旱季施工高潮已经全面展开,南屯1水电站接下来面临着完成持续高强度施工任务。为了坚决贯彻落实公司南屯项目专题会精神,施工局、各分部认真分析项目现状,为迅速打开工作局面,从毛料挖运、骨料生产、拌和拌制、仓面设计、立模板、仓面拉毛、边坡欠挖处理、固结灌浆等准备工作形成一级抓一级,各负其责、各司其职,环环相扣的工作态势。同时紧盯备仓速度,缩短双仓调整期等措施,连续2次实现12天单日RCC碾压混凝土浇筑量超过一万立方米,RCC混凝土生产强度迅速提高,实现了大坝浇筑持续高强、均衡稳定的生产目标。
自2019年12月6日开工以来,南屯1水电站 RCC浇筑累计完成了130.19万立方米,完成百分比42.4%。
11月1日,南屯1电力有限责任公司向水电三局发来贺信,贺信中说,我们很高兴能成为这些伟大成就的一部分,这必须归功于你们对项目的持续奉献。贵方对工作的坚持不懈和承诺堪称典范。我们坚信在监理工程师、贵方及我方的密切合作下,统一目标,我们将在这个项目取得成功。我们对贵方对项目的杰出贡献深表感激,希望能够继续得到贵方和贵方团队精诚合作直至工程竣工。
南屯1水电站工程为老挝和泰国联合开发合作的重点项目,位于老挝波利坎赛省的坎丁河上,距坎丁河与湄公河交汇处33千米,距万象220千米。枢纽包含拦河RCC重力坝,岸塔式取水口,引水隧洞,压力管道,半埋式厂房和开关站,总装机容量。其中RCC重力坝最大坝高177米,坝轴线全长771.5米,坝顶高程297米,坝顶宽度8米,由右岸挡水坝段、溢洪道坝段及左岸挡水坝段组成。
