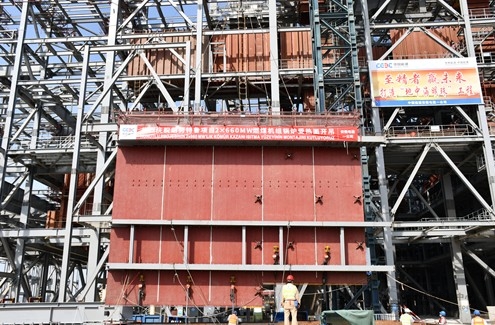

10月25日,公司承建的土耳其胡努特鲁项目2×660MW燃煤机组一号锅炉受热面开吊。


本次吊装的组件为右侧水冷壁上段(含集箱),总重35.71吨、长11.61米、宽14.9米。主吊机械采用平臂塔式起重机,由160吨汽车吊配合进行组件抬起工作,组件抬起后由平臂塔式起重机独立吊装就位。为确保此次吊装的顺利完成,项目部从人员组织、机械调度、配合协调等多方面入手,统筹安排、精心部署,针对前期现场施工场地有限,龙门吊组合场已被烟风道、煤斗、再热器施工占用场地,项目部将锅炉固定端场地开辟作为组合场地。受疫情影响现场受热面地面组合人员迟迟未到情况下,项目部合理采取白晚班形式保证单项施工进度平稳有序推进。由于现场受热面内部浮锈较多,为强化作业的规范化,项目部设计、制作的洁净化签证卡,通过验收人员把关签字确认,以保证管道内部的清洁度。与此同时,对通球的大小选定、通球的记录、通球后封口标签黏贴的位置等细节,均制定了严格的管理要求,确保施工全过程的精细化管理落到实处。

正式吊装前,对吊装机械进行了全面的性能核查,对作业条件和安全控制措施进行了仔细检查,并对作业人员进行了详细的安全技术交底。11点整,随着指挥人员一声令下、受热面缓缓升空,操作人员协调一致、配合默契,历经2个小时顺利就位,各级管理人员全过程旁站、监督,确保了整个吊装过程安全、有序、平稳。
