通了!通了!

湖南省首条电力隧道项目

万家丽路220kV电力隧道项目北线区间贯通啦!

标志着项目盾构区间全线贯通!!!



有木有很激动!

让小编带你瞧瞧贯通前

"小万"都经历了什么?

"党建引领"赛出施工速度

为实现盾构区间全线贯通目标

万家丽路220kV电力隧道项目

"一手抓防疫,一手抓生产"

充分发挥党员先锋模范作用和支部战斗堡垒作用

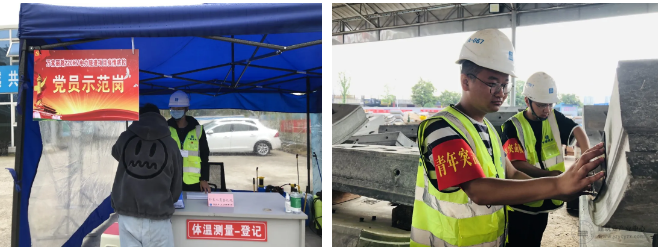

成立党员示范岗、青年突击队


开展"大干一百天,实现双过半"劳动竞赛

创造了单日掘进21环

单月掘进322环的施工记录

"潜行19月"化解施工难题

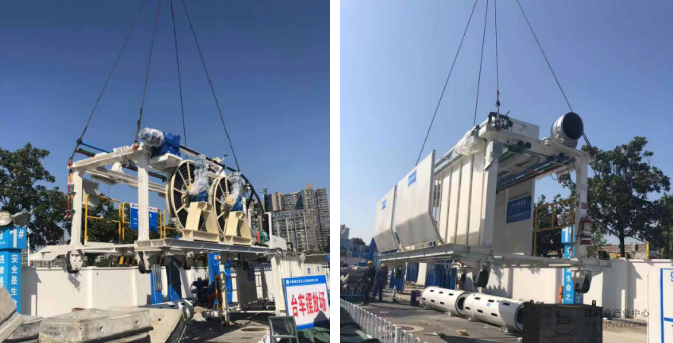

北线盾构机2018年12月20日始发

历时19个月

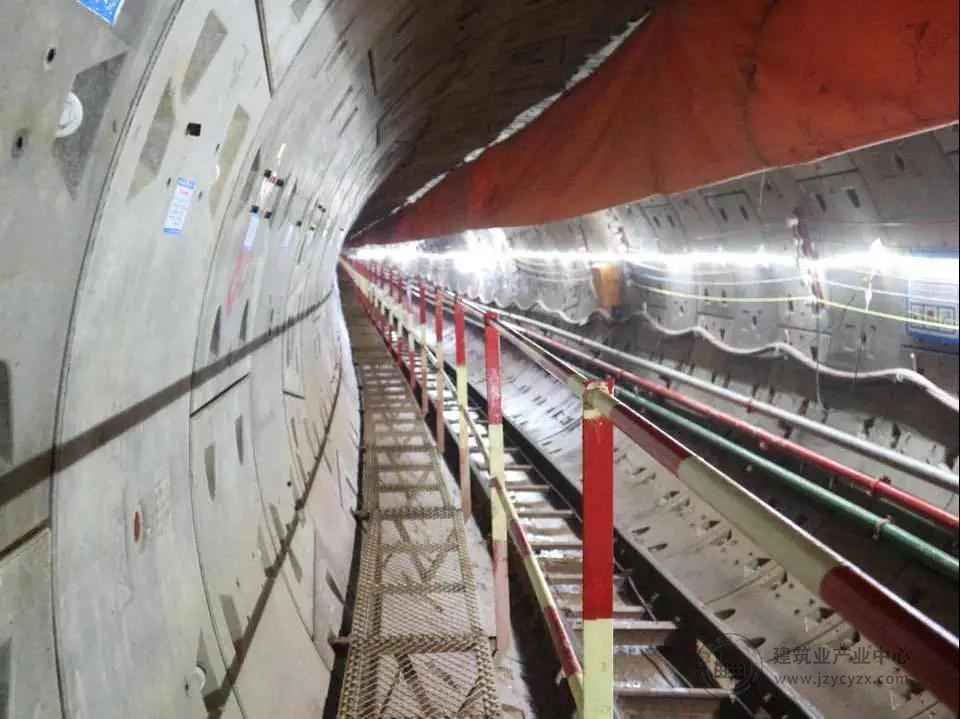

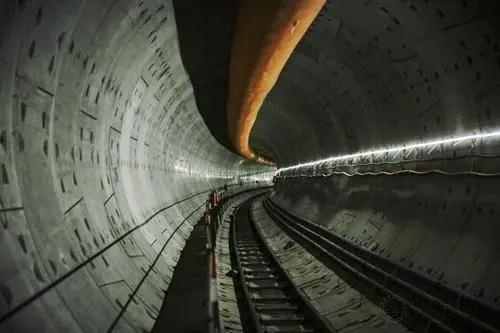

顺利完成3038米掘进任务


面对施工环境及地质条件复杂

小曲线转弯段盾构掘进

下穿及侧穿建(构)筑物及管线保护等各类风险点

项目部精心组织、科学安排

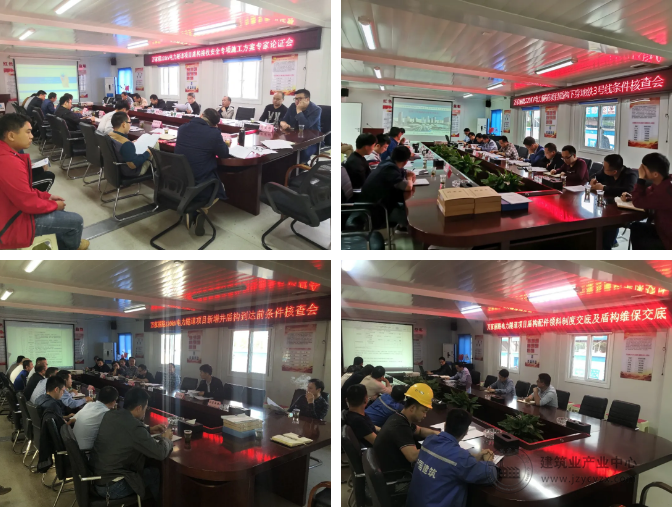

进行了8次专家评审、7次条件验收

60份技术交底、120次测量换站

572个日夜鏖站,实现顺利贯通

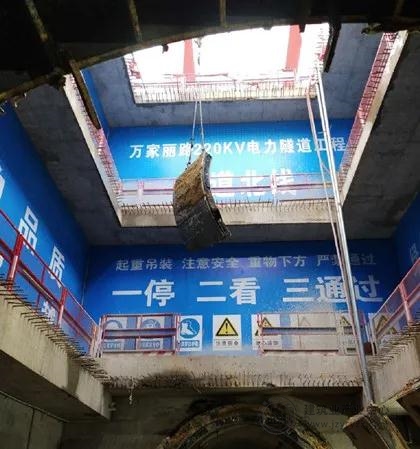

针对狭小竖井,无法满足两台盾构机同时始发的情况

项目研究出垂直分体+水平分体始发技术

确保了进度


针对小截面隧道

项目部在极限空间条件下

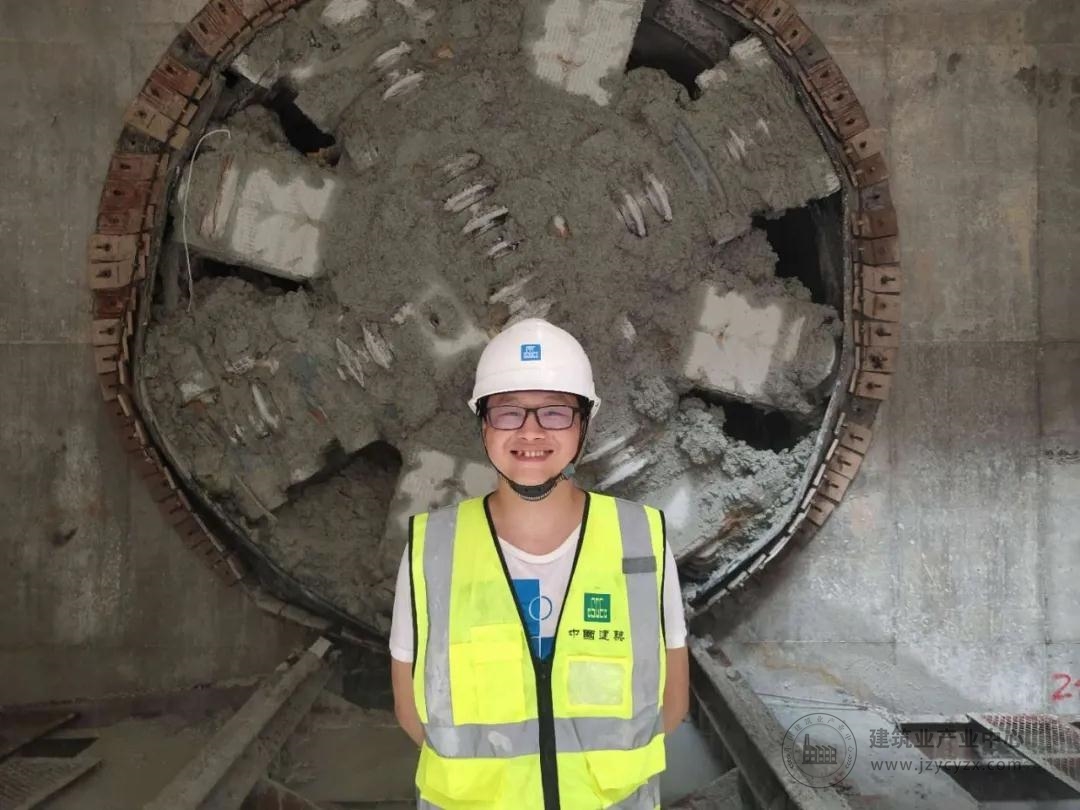

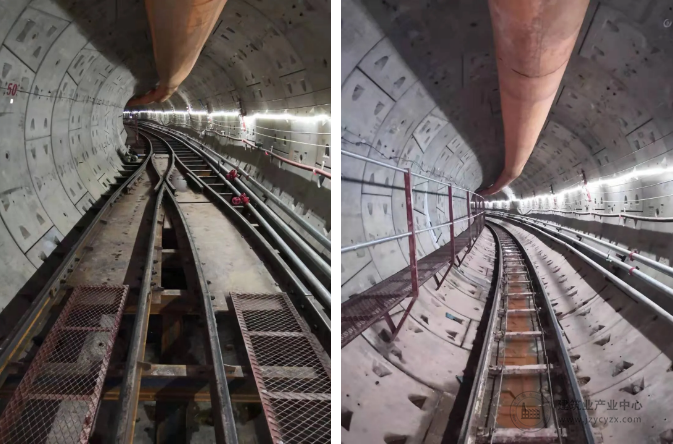

创新了一种洞内道岔技术

实现两台电瓶车在隧道内"错车"


"节点突破"书写动听故事

下面,和小万一起穿越时空隧道

一起回顾地下掘进的"高光时刻"


2018年12月20日

万家丽路220kV电力隧道项目北线盾构顺利始发


2019年2月14日

北线盾构始发负环管片的拆除工作顺利完成



6月10日

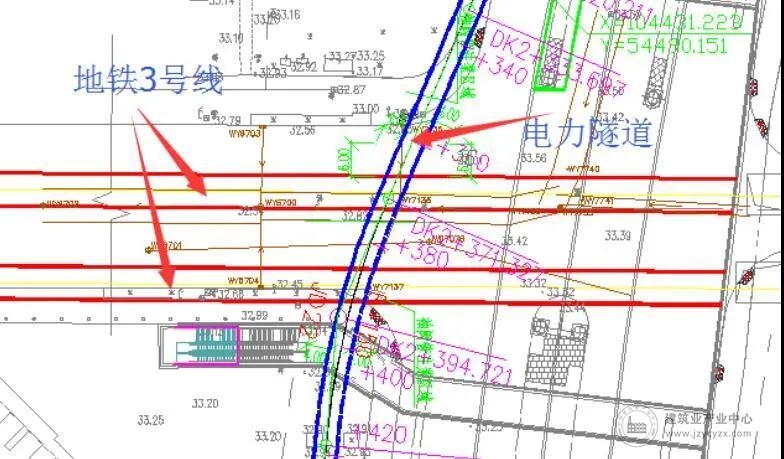

北线盾构机顺利下穿长沙地铁3号线区间及出入口


9月21日

北线盾构掘进顺利突破千环大关


2020年1月12日

北线盾构机顺利抵达2号出线井


3月24日

顺利下穿五号线白茅铺站3、4号出入口以及福元路


5月2日

北线盾构顺利突破2000环大关


5月8日

北线已掘进至2394米,成功抵到1号出线井


7月15日

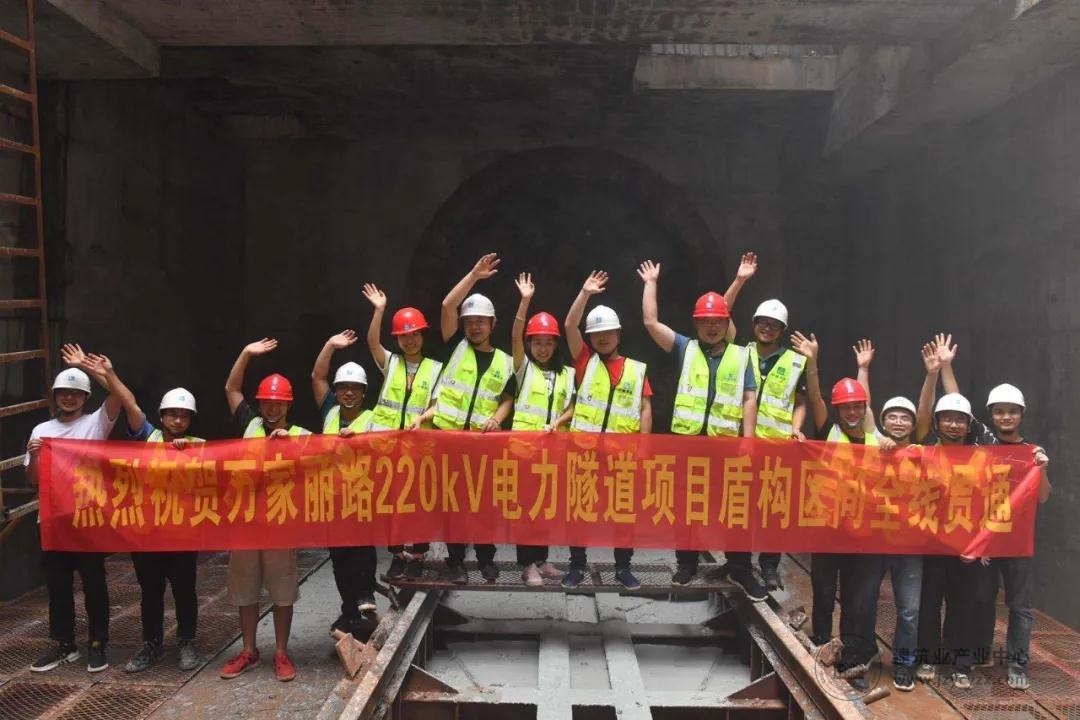

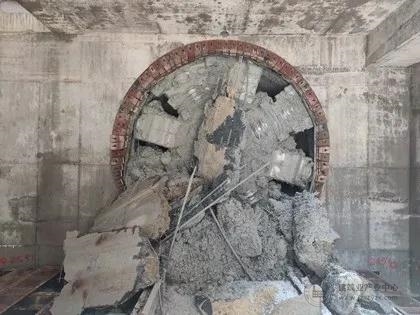

北线区间贯通,标志着全线贯通

面对困难

盾构追梦人逐个击破

每一个施工环节

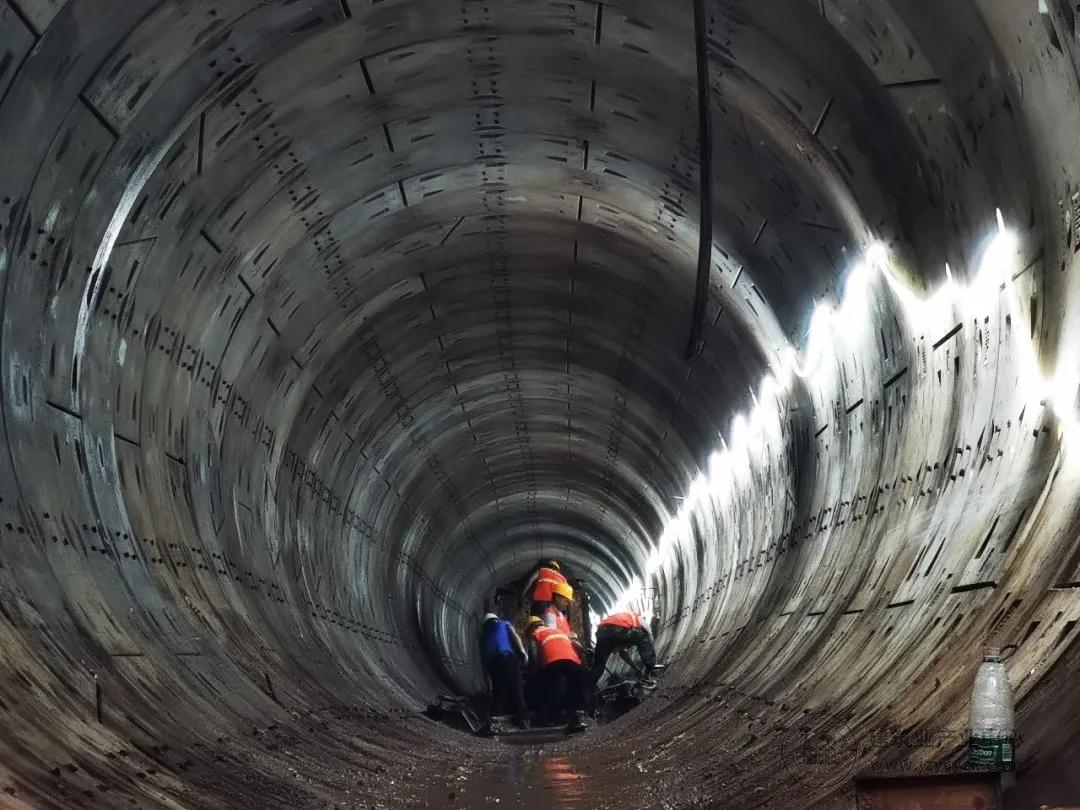

下面,小万带你听听"井下的故事"

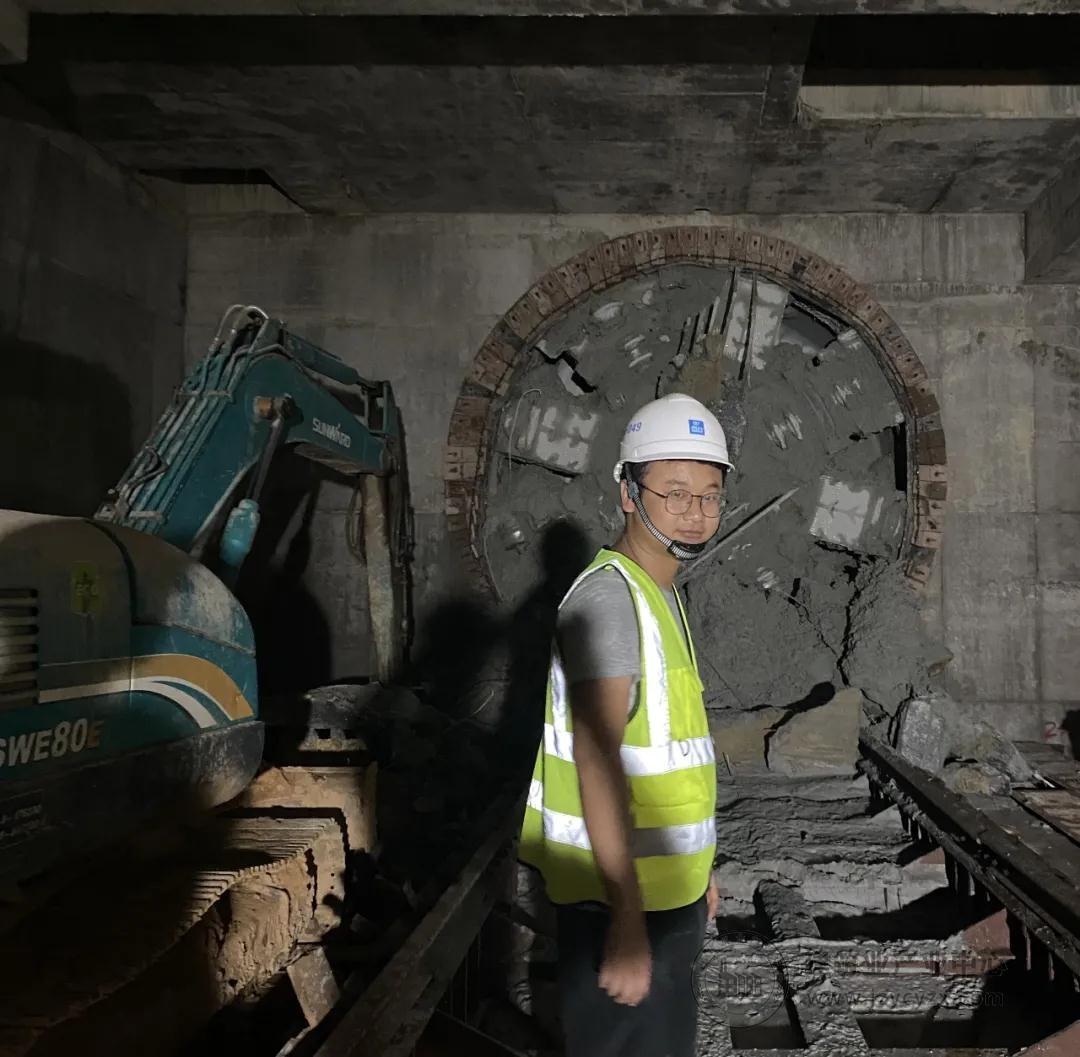

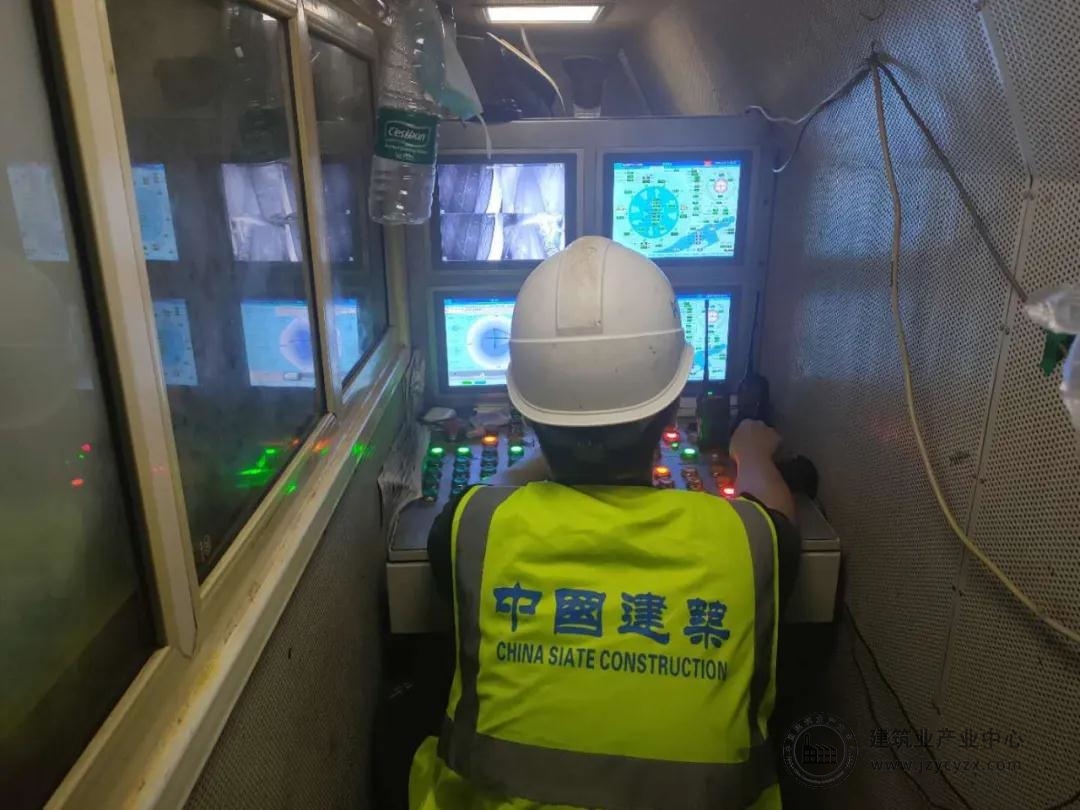

项目盾构总调度朱颖冠

由于地质条件复杂

盾构机推进过程会碰到各种坚硬的岩石、砂石

在盾构机发生故障时,即便凌晨两三点

朱颖冠也依然从床上爬起来

用他的话说就是天天和盾构机"谈恋爱"

全线贯通后

他激动地说"怀胎23月,终于平安出世"

4月初,朱颖冠兼管物资设备部

既要保供又要保生产

他没有丝毫胆怯


项目盾构施工员林春雄

"90后"林春雄

除担任盾构施工员外,还兼任项目"豪车司机"

为保证盾构正常掘进

他每天在没有阳光、没有网络

只有1平米的狭小空间内待上12个小时

同时还"享受"着"豪车上"的一日三餐


盾构施工员张自然

2019届员工张自然

在南线隧道,从晚上十点到凌晨三点

"五进五出",终于解决盾构机故障

洞通前夕,他在1#盾构井通宵值班

为盾构机顺利接收创造了有利条件

……

在项目上,还有许许多多

坚守一线的盾构追梦人

他们挥汗如雨,用责任与担当

换来了项目全线贯通

"小万"衷心地向你们道一声辛苦啦!


接下来,项目部将以

永不懈怠的精神状态和一往无前的奋斗姿态

全力向着930节点目标冲刺!



关键词:中建五局土木工程,电力隧道
