——庆阳市西峰城区北区热源厂改扩建EPC项目1#锅炉钢架完成利吊装
8月10日,对甘肃一建第二安装工程公司庆阳市西峰城区热源厂改扩建EPC项目部来说是个喜庆的日子,历经半个多月的努力,1#锅炉钢架完成整体吊装,项目建设实现了里程碑意义的节点目标。

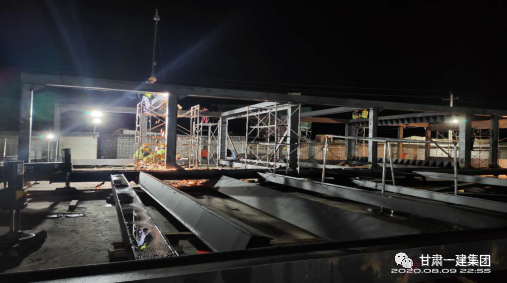

"速度就是效率,任务就是使命。"安装过程中,面对任务重、工期紧的情况,项目部克服各种困难,凭着一股子韧劲儿,连续奋战、冒雨作业,将四五天才能整体拼装完成的任务,仅用了48小时就完成了1#锅炉钢架的整体吊装。
截至目前,2#锅炉钢架已完成20%,计划8月20日吊装,将保质保量完成既定目标。
虽然时间紧迫,但项目部始终将安全放在首位,在吊装前反复论证吊装方案的安全性和操作性。根据近期多雨的特点,最终确定钢架距离地面20cm,从组合场平移至锅炉基础前,再整体垂直吊装就位。
二安公司项目经理张驰说,"1#锅炉钢架吊装完成,为项目建设开了好头。在后续的安装工作中我们将按照工程建设的要求,用行动来践行甘肃一建的铁军精神,确保这个民生项目顺利交付,如期供暖。"
据悉,该项目是甘肃一建承接的首个EPC项目,位于庆阳市林业学校北侧北区,中标造价2.03亿元,占地面积33.97亩,新建一座4×70MW高效煤粉热水锅炉房及附属用房、环保附属用房、配电室、机修间、空压机房等供暖配套设施。
