9月29日下午5时,东华科技总承包的山西美锦华盛化工新材料有限公司综合尾气制30万吨/年乙二醇联产LNG项目1#变电所6台35kV变压器全部就位。

为保证安装顺利,项目部在前期组织电气专业人员与安装单位进行了多次对接,最终确定采用免卸车液压平推的安装方案。经过项目采购人员的大力协调,1#变电所6台35kV主变压器于9月28日同时到货,运输车辆的形式和设备的朝向均完全符合预案要求。

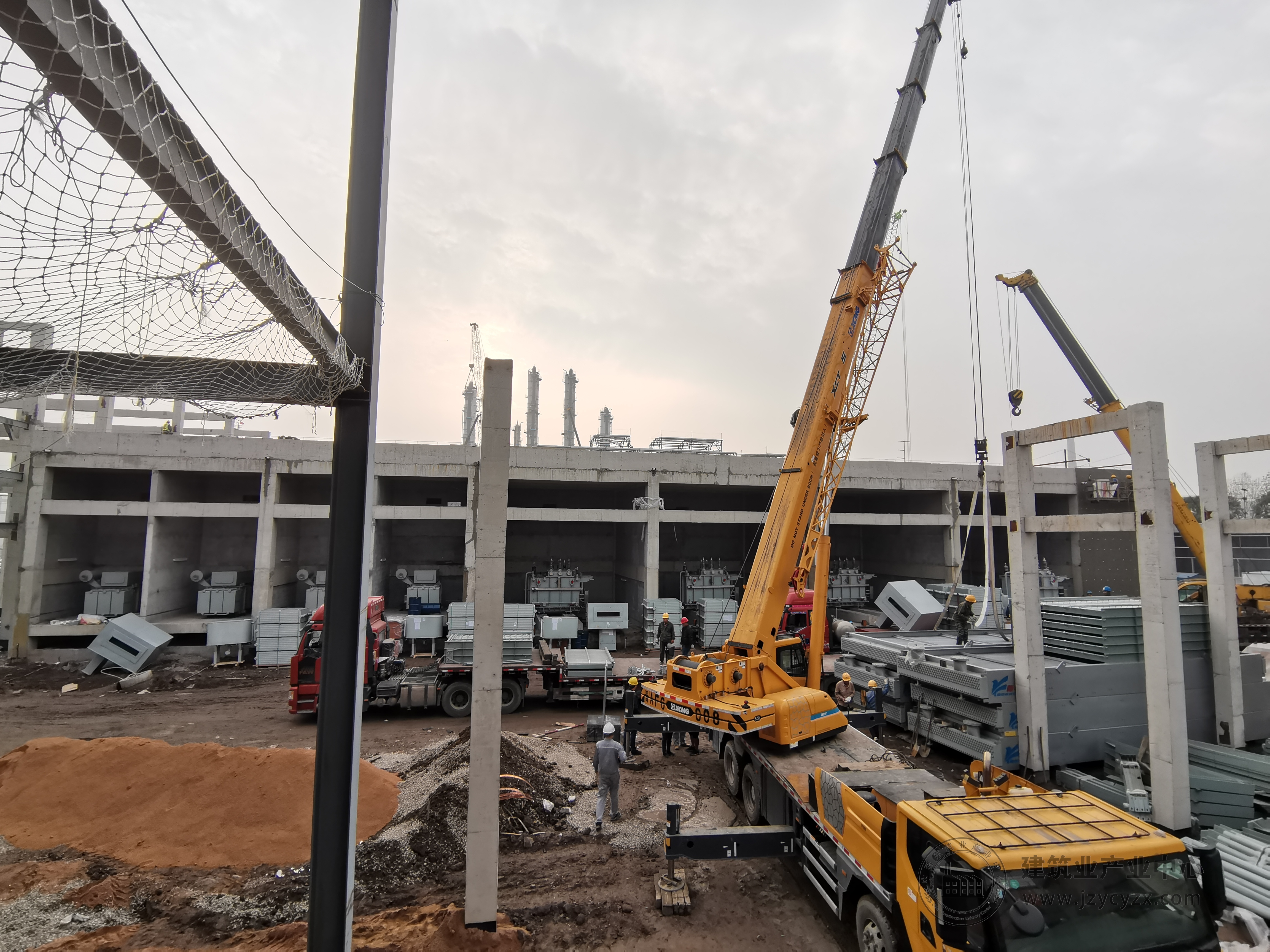

主变压器卸车就位是风险隐患较高、安装难度较大的一个环节。在液压平推过程中,主变压器的安装高程与运输车身平台基本一致,然后采用液压泵站、液压千斤顶、液压推杆、钢轨联合辅助吊卸,安全、快速、精准地将变压器一次性直接平移到基础上。

项目组按总进度计划要求,经过精心策划,实现了6台主变压器在一天内运输进场、安装就位、货车离场的全部工作。本次安装方案的成功实施,充分展现了项目组高超的组织协调能力和东华科技成熟的项目管理水平。

9月30日下午5时,项目组采用相同办法完成了2#变电所4台主变压器的卸车就位工作,项目组全体员工用踏实高效的工作为新中国七十一华诞献礼。
