各县(市、区)、龙岩经开区住建局,市质安站、燃气管理站、市政公用事业中心、市政项目建设中心,各有关单位:

据气象部门预测,6月5日至15日,我市将迎来持续性强降雨过程,5-15日过程累积雨量500-600mm,局部800-900mm。市防指于6日01:50起提升防暴雨应急响应为Ⅲ级,市住建局启动住建系统Ⅲ级响应应急预案。为切实做好持续性强降雨防御工作,确保人民生命财产和城市公共安全,现就有关事项通知如下:

一、全市房屋市政在建工地全面停止施工作业。6月6日起,全市房屋市政在建工地全面停止施工作业。请各县(市、区)、龙岩经开区住建局,市质安站、燃气管理站、市政公用事业中心、市政项目建设中心立即将停工指令传达至每一个在建项目,并通过现场巡查、远程视频等方式检查停工要求落实情况,对未按要求停工的项目严格按照有关规定予以通报、信用记分等方式处理。

二、全面做好防汛各项工作措施落实。各房屋市政在建项目建设单位要牵头全面做好防汛各项工作措施落实,特别是对深基坑、高边坡、高支模、塔机、围(挡)墙、临时用电、临时设施,塔吊、人货梯等施工机械设备、外脚手架安全等进行防汛安全全面排查,确保万无一失。

三、及时转移危险区域人员。对临山、高陡边坡、临水、低洼地带200米范围内和深基坑周边的临时工棚、宿舍、办公场所以及其他危险区域的临时设施,建设单位要牵头立即组织除安排检查人员、值班人员外,其他所有施工工人要撤离,并设置警示标志。停工期间,要强化人员管控,做好生活保障,严禁组织开展聚集性活动。

四、加强值班值守。停工期间,各建设、施工、监理等单位要保持足够警惕,高度关注天气预警信息,及时转发到每一位项目相关人员。落实24小时值班制度,做好信息报送,强化工地巡查监测,进一步巩固加强施工现场各项防御工作。如遇险情要及时上报属地主管部门,并按预案应急处置。

五、加强复工后安全生产检查。要密切关注天气变化,待防指部门终止应急响应后,需复工的项目要由建设单位牵头施工、监理等单位做好复工前安全检查,符合安全生产许可条件要求并经总监签发复工令后,方可恢复施工。

市住建局防汛值班电话:2600319,18950856389,传真:2325468。

龙岩市住房和城乡建设局

2022年6月6日

极端天气下的安全生产工作究竟该怎么做呢?

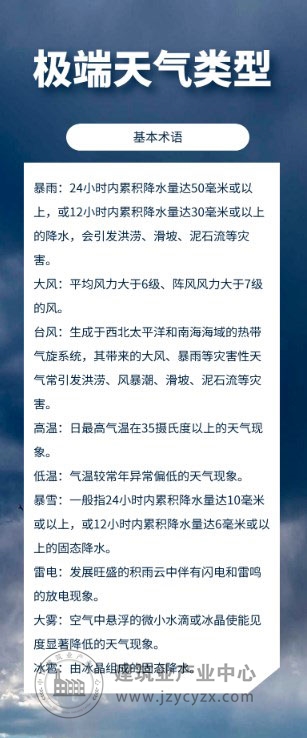

极端天气类型

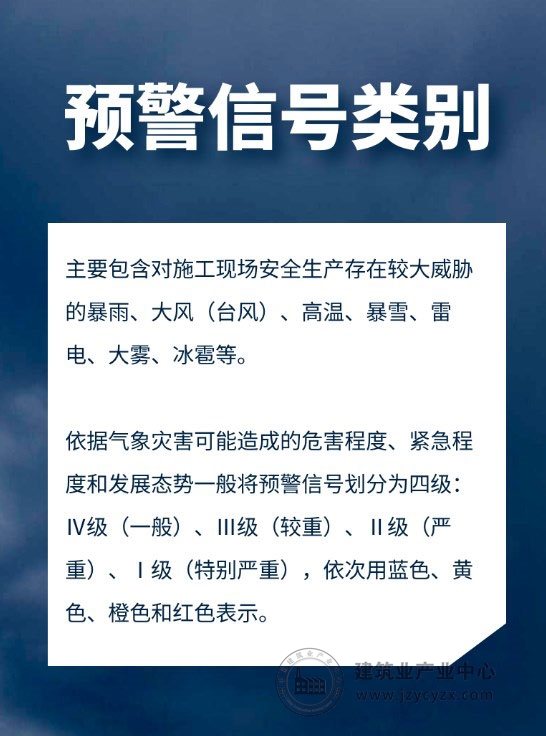

预警信号类别


针对性应急响应措施


常见极端天气类型

暴雨预警应急响应

蓝色预警


标准:

12小时内降雨量将达50毫米以上,或者已达50毫米以上且降雨可能持续。

相应措施:

1.检查工地排水系统,做好排涝准备,在确保安全前提下组织人员对基坑进行积水抽排;

2.配电箱做好防雨措施,确保保护接零设置到位;

3.严禁进行建筑起重机械的安装拆卸作业;

4.停止建筑起重机械的使用、吊装作业,停止露天拆除作业;

5.重点关注起重机械、深基坑、高支模、高边坡等危险性较大的部位安全管理;

6.在钢栈桥立柱、水面设施结构、河道湖泊施工设施上设置水位监控刻度,设置警戒水位及撤离水位;

7.地铁盾构、矿山法隧道、顶管等暗挖施工和箱涵作业需采取有效的截水、排水措施,防止雨水倒灌,对施工线路上存在的河流、湖泊等涨水风险进行风险评估;

8.水中基础的施工应采取防止洪水淹没或冲毁施工作业平台及施工设备、设施的有效措施;

9.位于水中的筑岛平台、钢制平台、围堰等,在汛期、凌期应采取可靠的防冲击或防撞击的安全防护措施;

10.水上施工的船舶在雨、雾天视线不清时,应显示规定的信号,进行示警。

黄色预警


标准:

6小时内降雨量将达50毫米以上,或者已达50毫米以上且降雨可能持续。

相应措施:

1.切断低洼地带有危险的室外电源,暂停在空旷地带的户外作业,转移危险地带作业人员和临时工棚、办公用房人员到安全场所避雨;

2.检查工地排水系统和设施,采取必要的排涝措施;

3.轨道交通工程、矿山法施工工程停止施工,安排专人值守,特别关注洞口、地铁出入口积水情况,注意防范坍塌事故;

4.库区及下游受排洪影响地区施工作业应密切关注预警信息动态变化并及时掌握水位变化情况。

橙色预警


标准:

3小时内降雨量将达50毫米以上,或者已达50毫米以上且降雨可能持续。

相应措施:

1.加强对灾情的观察,专门进行有关预防知识教育,提高施工人员的自我保护能力,并做好应急抗灾准备;

2.切断有危险的室外电源,暂停户外作业;

3.安排专人值守,做好工地的排水防涝工作,注意防范可能引发的山洪、滑坡、泥石流等灾害;

4.对处于河道边、山脚下、低洼地等位置的办公生活区,山体隧道工程,临近或下穿湖泊、河流的隧道和深基坑等,要停止施工,组织人员、设备撤离至安全地带。

红色预警


标准:

3小时内降雨量将达100毫米以上,或者已达100毫米以上且降雨可能持续。

相应措施:

1.施工工地立即停工,加固工地的起重设备、脚手架、建筑模板,加强起重设备、深基坑、高支模、高边坡的安全检查和监测,确保施工工地安全;

2.施工现场实行24小时项目负责人带班、专人值班值守制度;

3.组织人力、物力做好抢险救灾准备,做好工地的排水防涝工作,做好山洪、滑坡、泥石流、坍塌等灾害的防御和抢险工作。

紧急避险转移

各单位在编制临建设施策划时,必须对现场自然灾害风险进行分析,办公区、生活区、场站等选址必须避开易发生滑坡、塌方、泥石流、崩塌、落石、洪水、雪崩等灾害的危险区域,最大限度减少风险。

各单位要结合实际,提前联系安全的避险场所,规划转移组织安排、信号发布、转移路线、避险点管理等工作,并做好人员教育交底,有必要的应组织紧急避险转移演练。

在准确研判雨情、水情、汛情、工情、灾情的基础上,针对河流行洪、库塘蓄洪、城镇内涝、山洪和地质灾害等不同类型风险,按照"时间早一点、范围广一点、动作快一点"的要求,做到应转尽转、应转早转。特别是对于以下情况,按照以人民生命安全为首的原则,各单位应坚决果断组织避险转移。

(1)受洪水威胁的头顶库、坝、塘,下游地区单位所属人员务必应转尽转;

(2)水库水位大幅超汛限,并呈上涨趋势,存在漫溢风险,下游地区单位所属人员务必应转尽转;

(3)预测预报中小河流将出现超标准洪水,受威胁区域单位所属人员务必应转尽转;

(4)库、塘、坝、堰等各类防洪设施存在重大风险隐患,出现重大险情的,受威胁区域单位所属人员务必应转尽转;

(5)气象预警强降雨,受山洪、泥石流、滑坡等灾害威胁区域单位所属人员务必应转尽转;

(6)受连续强降雨影响,城市易渍重点区域渍水预测严重,受威胁区域单位所属人员务必应转尽转;

(7)预报有雷暴大风,严重威胁户外作业和居住在工棚等轻质房屋的人员安全的,务必应转尽转;

(8)受强降雨影响,风险识别不明,可能受洪水威胁区域单位所属人员务必应转尽转。对于临时避险点,应统筹做好疫情防控和生活服务工作,并要安排专人进行集中管理和值班值守,避免避险人员随意外出、避免造成二次灾害损失。

对于临时避险点,应统筹做好疫情防控和生活服务工作,并要安排专人进行集中管理和值班值守,避免避险人员随意外出、避免造成二次灾害损失。

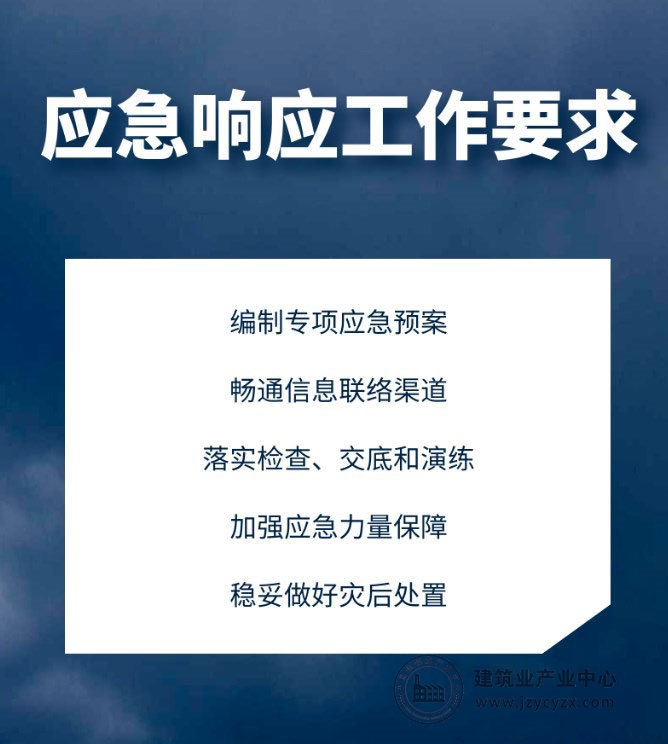

应急响应工作要求




关键词:紧急通知
